diverse laborprojekte
|
terminplanung und stv. bau- und projektleitung
|
|
muristrasse 28 + 28c
|

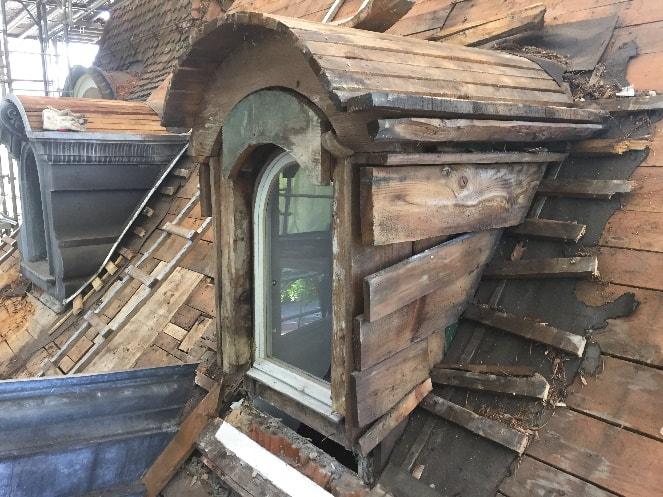

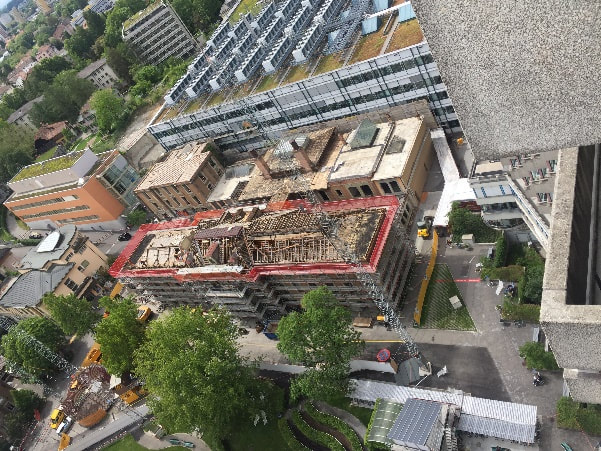

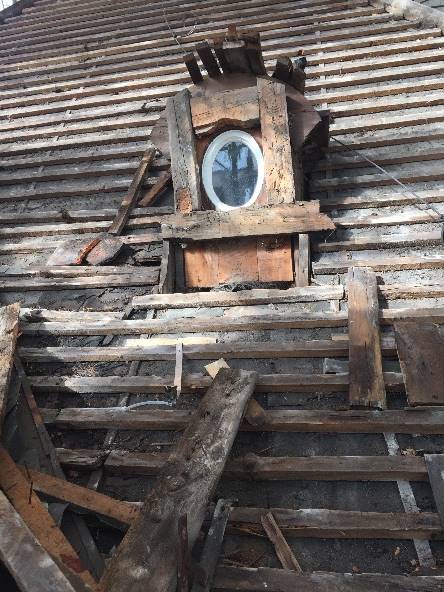

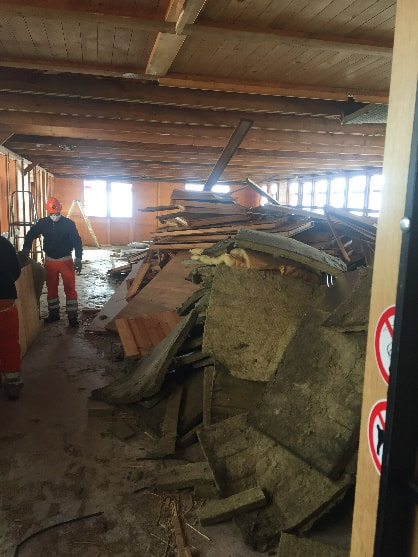

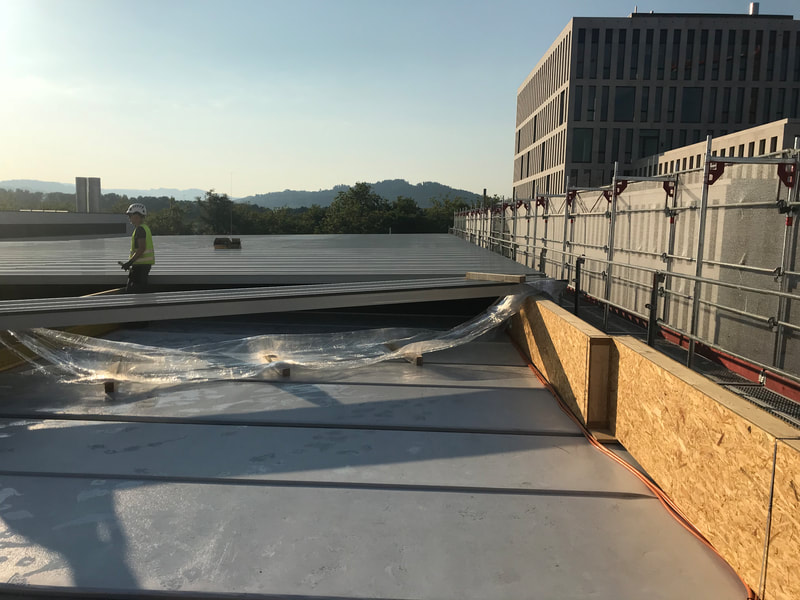

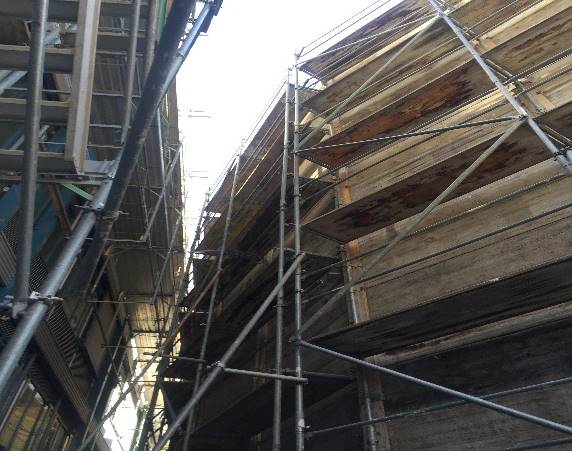

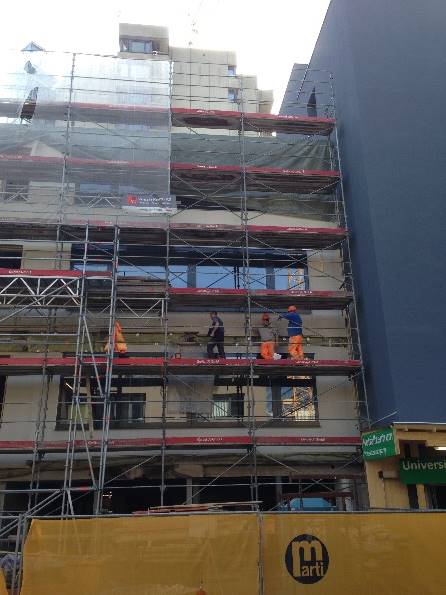

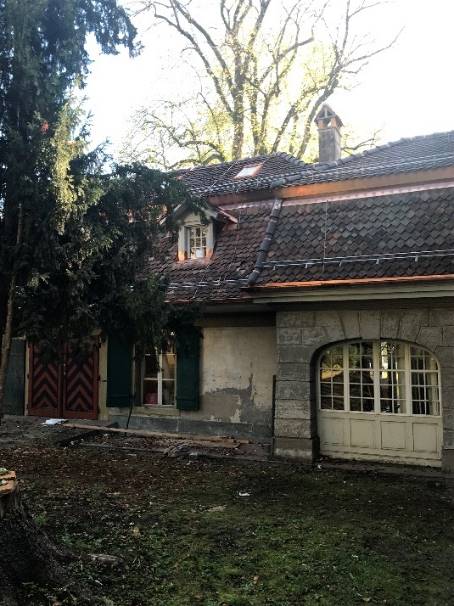

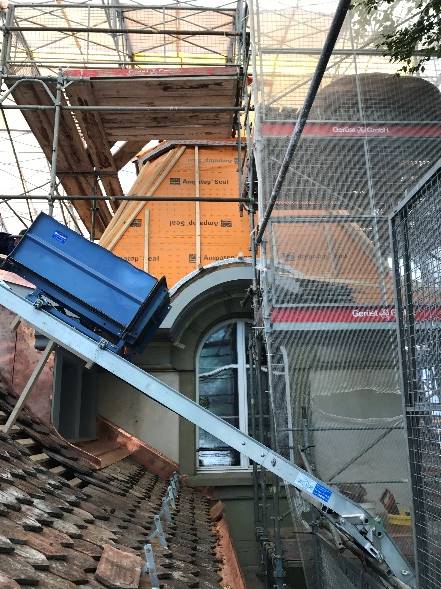

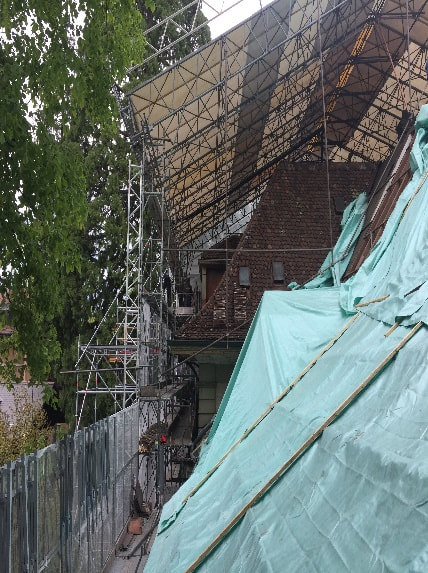

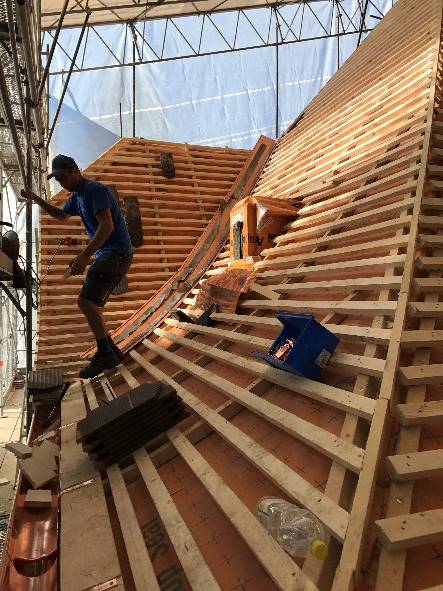

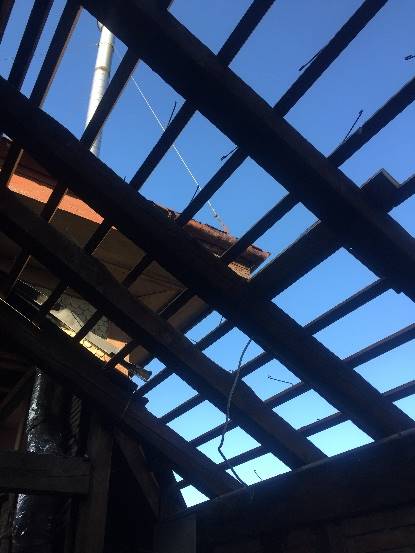

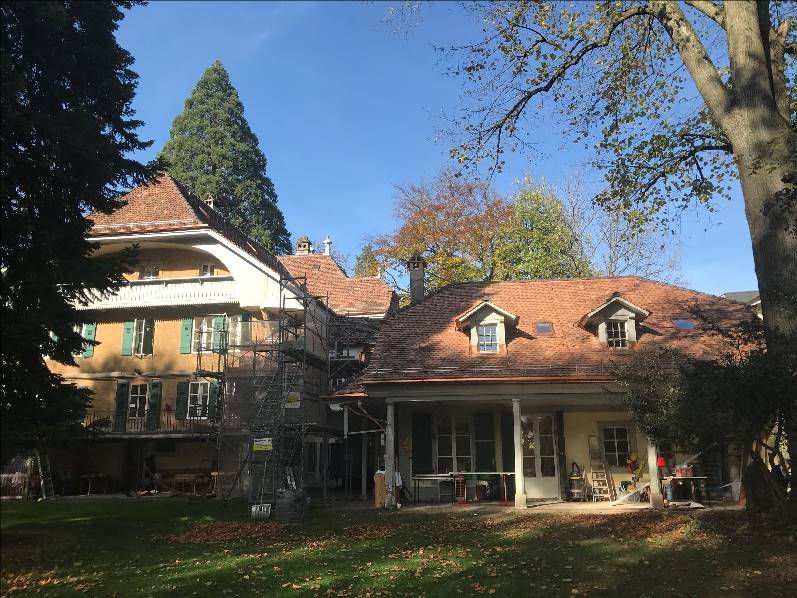

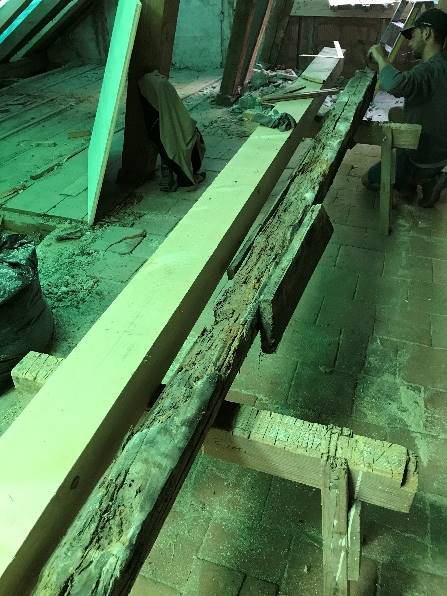

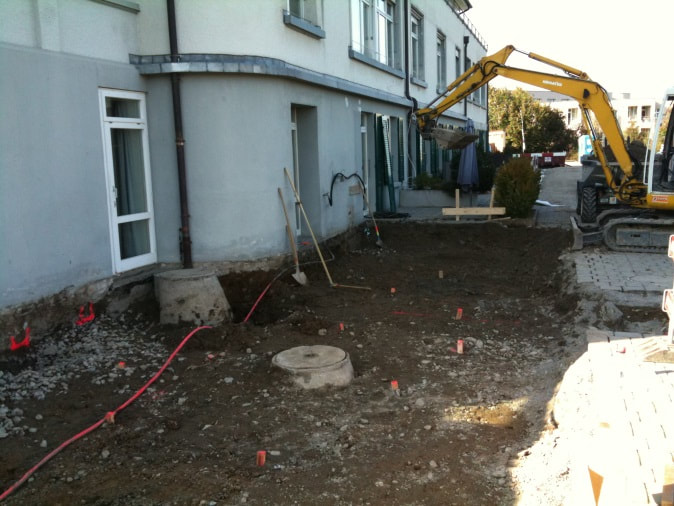

die stiftung suchttherapiebärn betreibt in der liegenschaft ein betreutes wohnen. das dach aus dem erstellungsjahr ist in schlechtem zustand und es sind bereits viele rinnstellen sichtbar. das dach wird komplett neu erstellt. auf massnahmen in der fassade wird aus kostengründen momentan verzichtet. der gebäudekomplex ist mehrteilig: haupthaus, gartenhaus und der annexbau 28c. es bestehen erhöhte denkmalpflegerische auflagen. das haus ist durch all seine epochen altlastenbehaftet (asbest, pak, pcb). desweiteren bleibt das haus mit den bewohnerinnen sowie die kita in der nachbarliegenschaft während der bauzeit komplett in betrieb. dies erfordert ein hohes dispositiv zu gunsten der baustellensicherheit.
|
inselspital ludwig
|

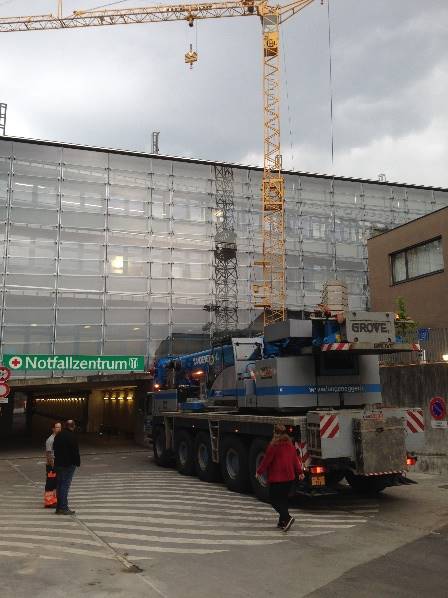

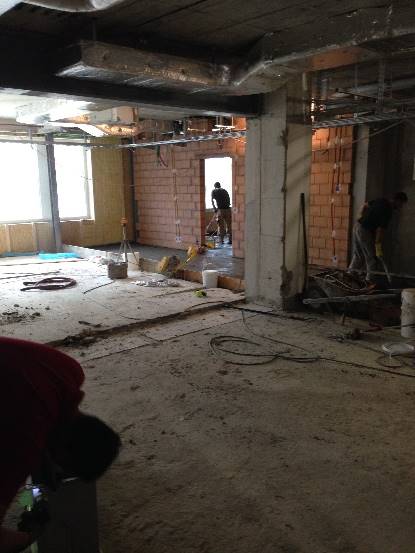

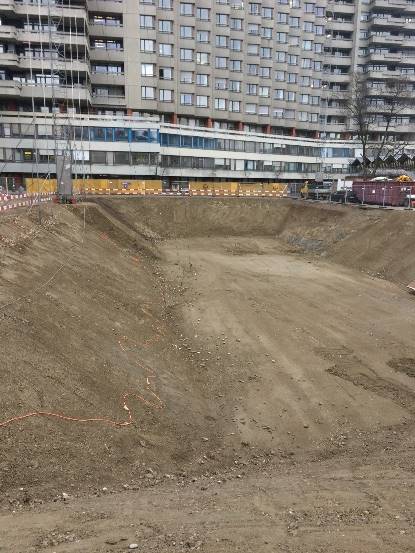

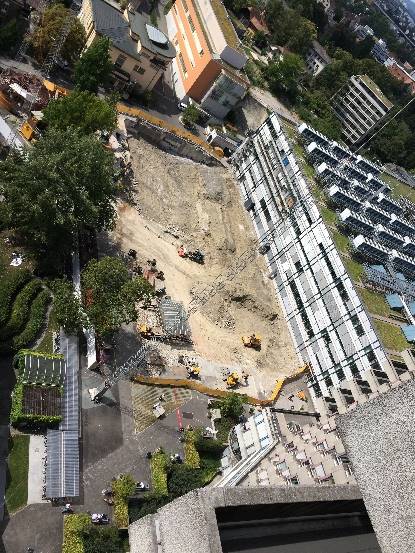

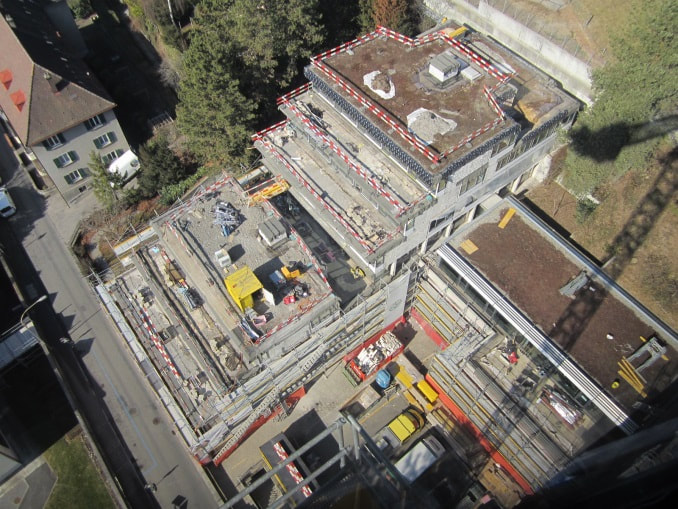

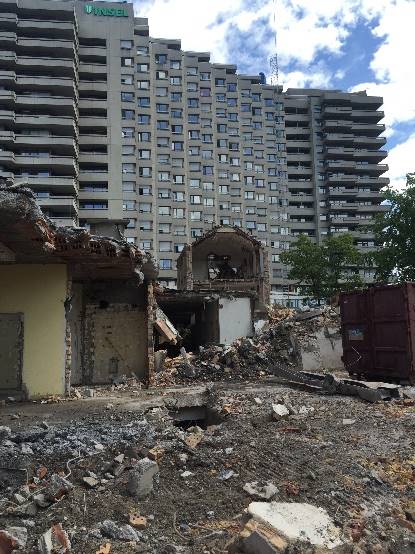

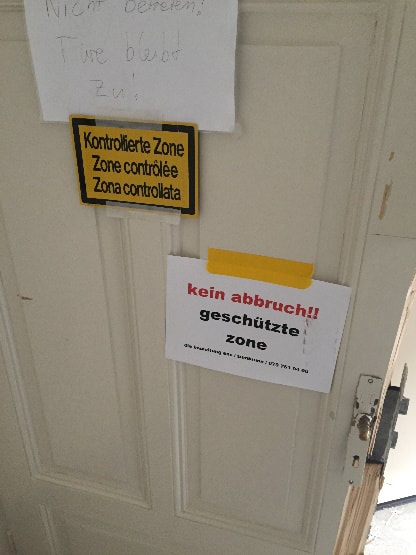

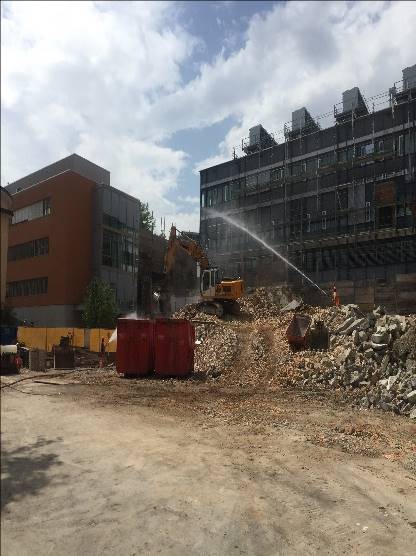

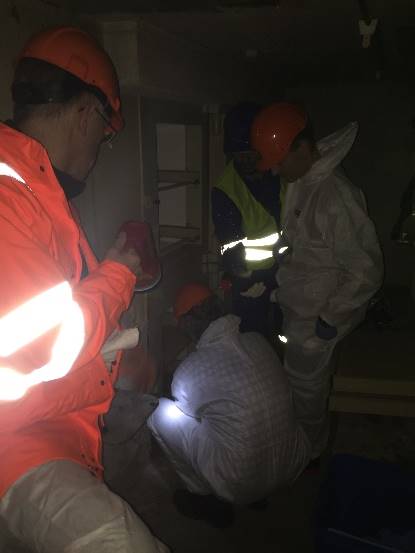

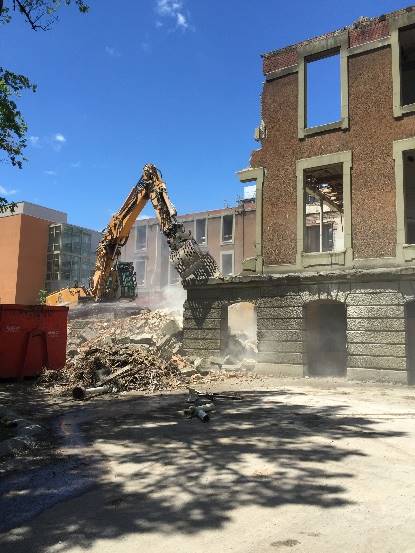

für den bau des herz- und gefässzentrums innerhalb des areals des inselspitals bern ab april 2017 muss der denkmalgeschützte gebäudekomplex "ludwighallerhaus" weichen. dies erfordert einen gebäuderückbau der alten struktur innerhalb engsten platzverthältnissen und innerhalb der verdichteten anlage inselareal bern. eine enge zusammenarbeit mit der denkmalpflege gehört zu den kernaufgaben, da viele bauteile ins lager der denkmalpflege transportiert werden. aufgrund der zahlreichen altlastenvorkommen sind die baubereiche einzeln freizugeben bzw. zu sperren. nur einen katzensprung ist es bis zum bettenhochaus. lediglich 4 meter zum ino-trakt (intensiv- und notfall). desweitern ist das haus durch alle seine epochen komplett voller altlasten (asbest, pak, pcb, schwermetalle in allen anstrichen). auch innerhalb der altlastenthematik ist ein spezielles thema im vordergrund, welches auf die spitalgeschichte zurückzuführen ist: teilweise befindet sich noch radium in den leitungen und wänden. der rückbau ist mit dem 24h-spitalbetrieb zu takten.
|
inselspital ino & opo
|

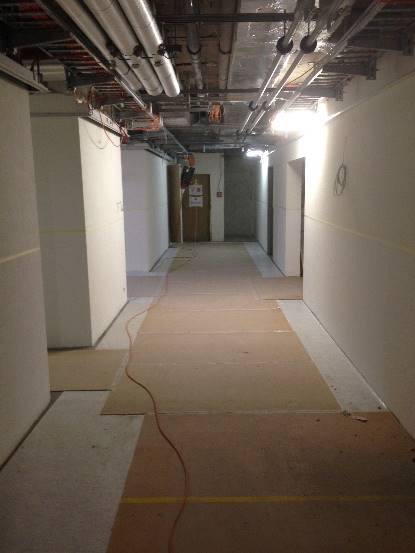

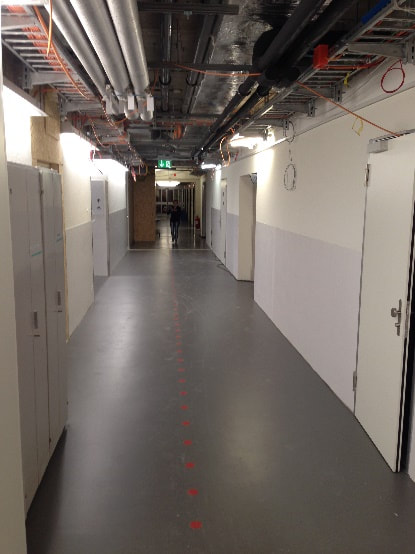

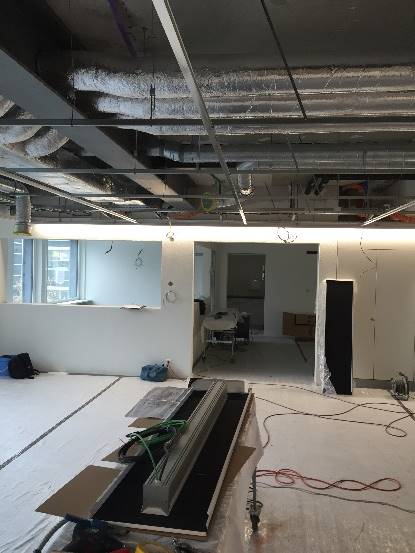

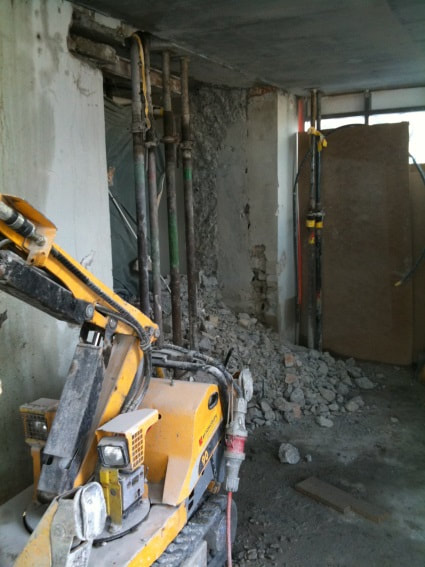

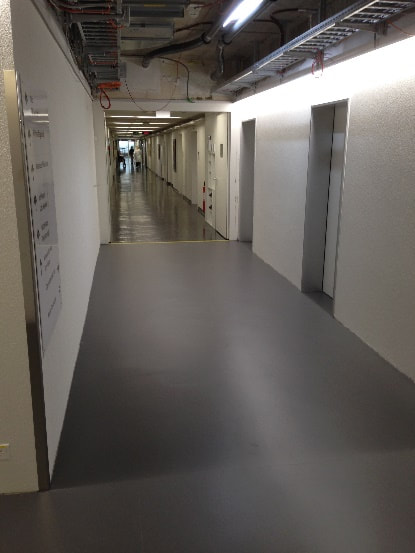

übernahme der kompletten bauleitung für die abschlussphase. umbau kopfbau bettenhochhaus kern 5. ersatz der kompletten haustechnik inklusive rohrpost und sämtlicher medizinalgaseinrichtungen. ersatz der ganzen fassaden notfallzentrum, ersatz sämtlicher oberflächen und neugestaltung aller verkehrsflächen und der eingangshalle notfallzentrum. einbau von zwei personenliften, einbau der neuen alarmzentrale inselspital, einbau von büros, empfangsschaltern, schulungsräumen und technikzentralen. der gebäudeteil liegt genau auf dem kreuzpunkt der drei zentren notfallzentrum, operationstrakt und bettenhochhaus. daher ist der baubereich durch den betrieb des inselspitales stark frequentiert und konnte nicht geschlossen werden. es wurden in einer ersten phase aussenliegende verbindungen, in form von an die fassade angebaute passerellen erstellt, um den personen- und bettenfluss zu gewährleisten. in einer zweiten phase erfolgte der ausbau der räume zeitgleich mit dem täglichen spitalbetrieb. dies konnte nur mit höchsten auflagen an die hygiene und entsprechend mit einer sehr engen zusammenarbeit mit dem spitalbetrieb funktionieren. randzeiten konnten nicht genutzt werden, da ein spitalbetrieb 24h aufrechterhalten sein musste.
|

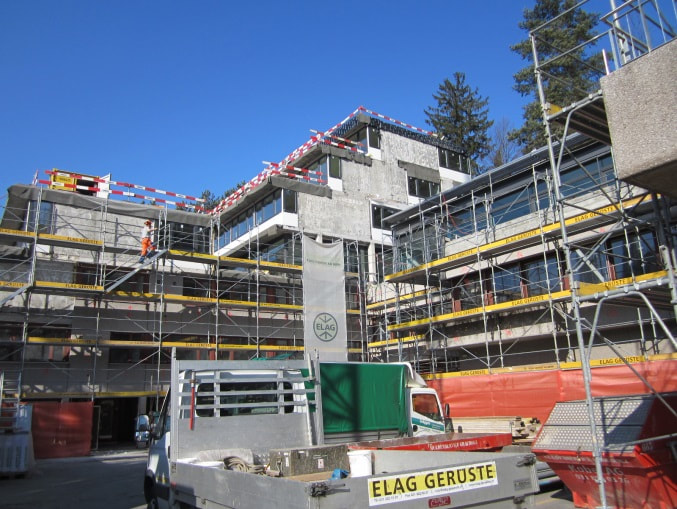

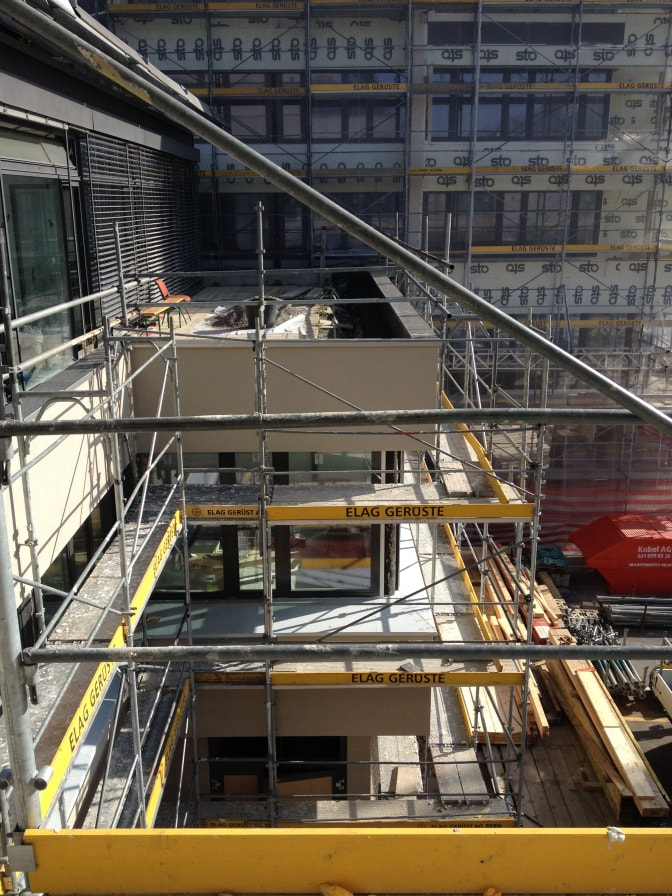

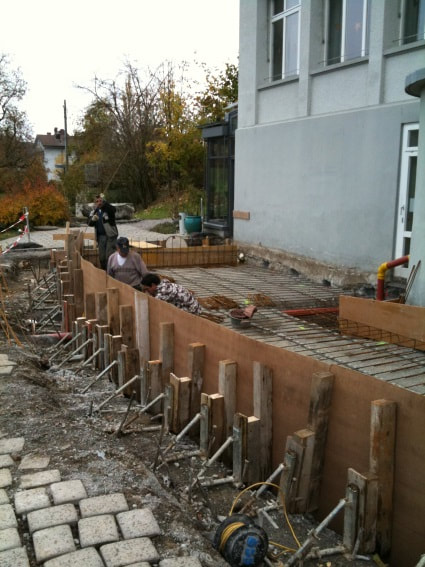

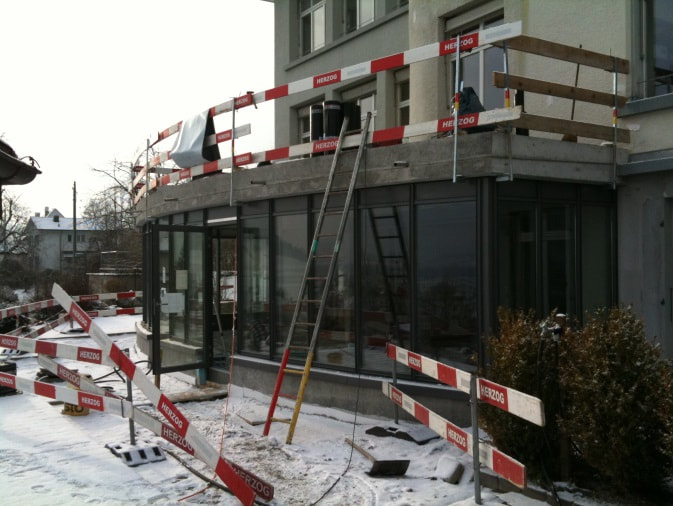

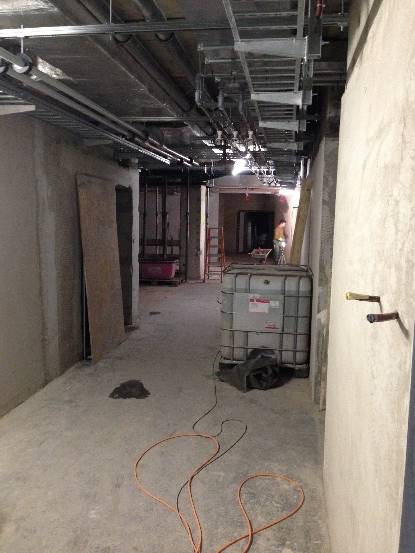

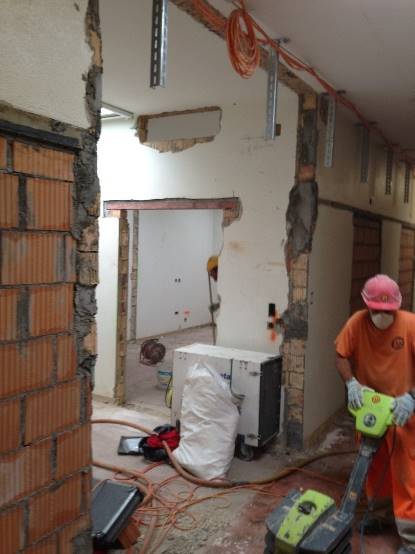

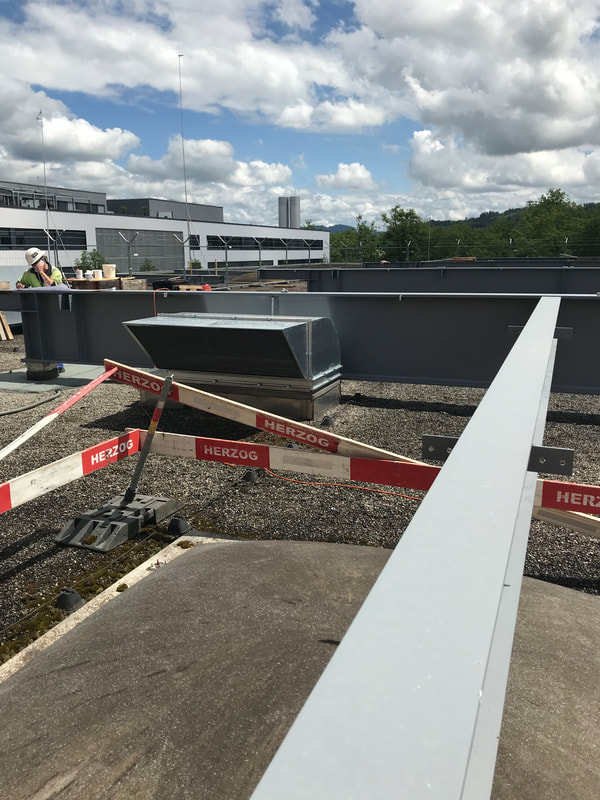

wohnheim altenberg
|

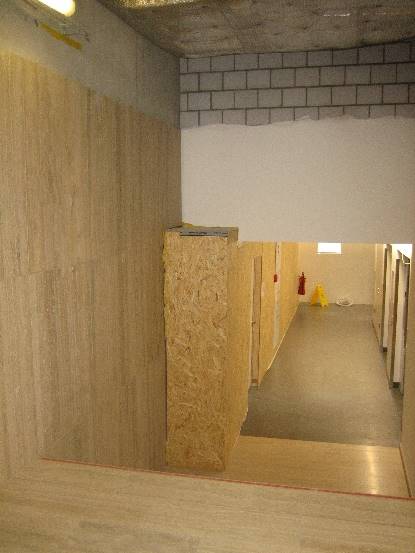

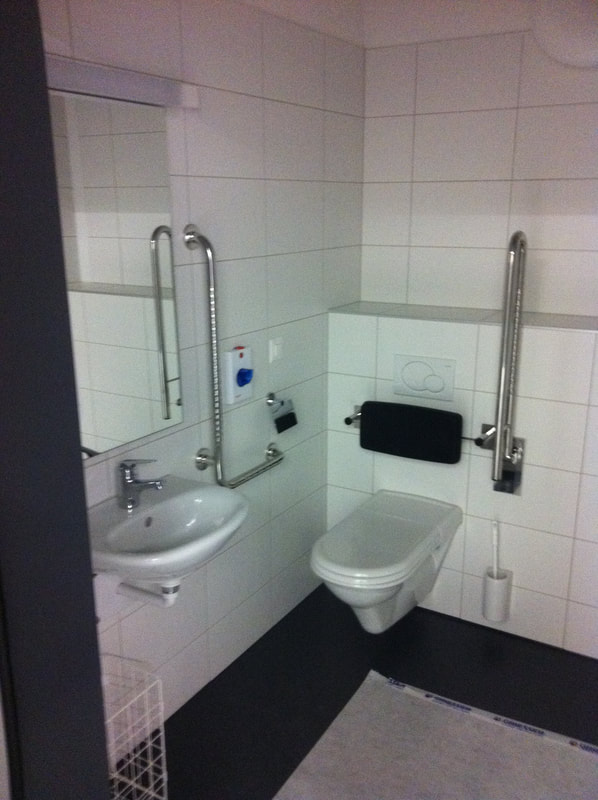

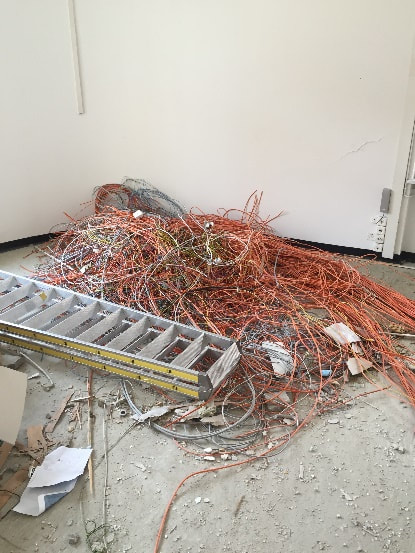

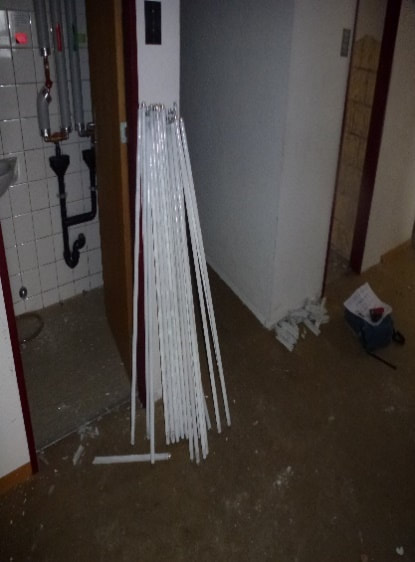

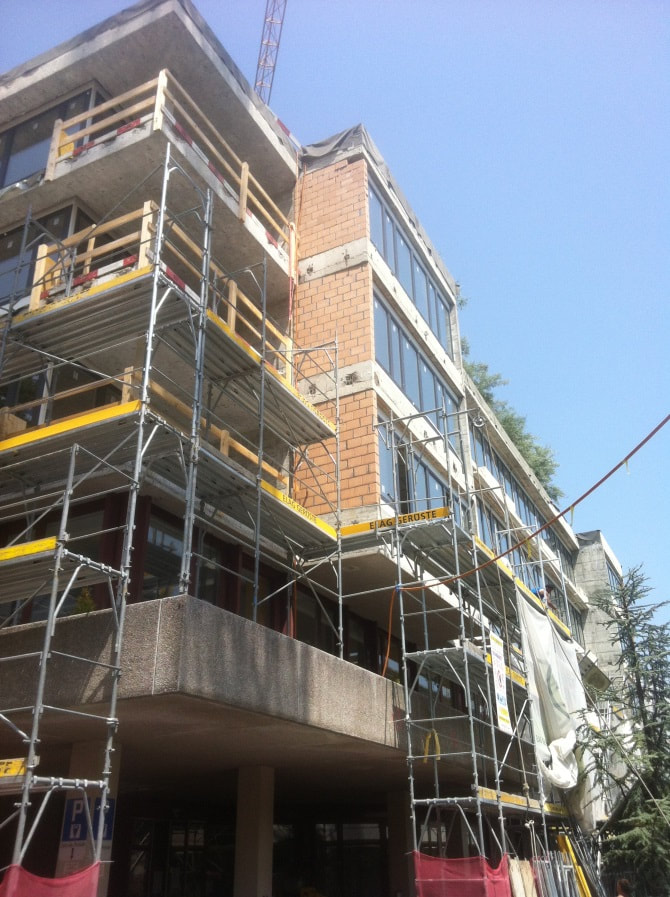

zwei gebäude inkl. zwischentrakt mit vorgehängten fassadenelementen aus waschbeton erhalten eine komplett neue fassade, neue sanitäranlagen, gebäudezugänge und teilweise neue lifte. demontage aller waschbetonelemente und fenstern mit sämtlichen anschlüssen an flachdächer und innenräume, montage neuer fensterelemente und elektrisch betriebenen rafflamellenstoren, anbringen einer verputzten aussenwärmedämmung, erneuerung aller anschlüsse an flachdächer und innenräume, einbau eines neuen vollverglasten behindertengerechten liftes, volumenschliessung in holzkonstruktion mit flachdach, erneuerung aller wc’s zu behindertengerechten wc-anlagen, neubau der eingänge und empfangsbereiche. asbestsanierung.
984 fassadenelemente mit einem gesamtgewicht von rund 1400 tonnen werden rückgebaut und entsorgt. logistisch anspruchsvoll, da gleichzeitig durch zwei weitere architekturbüros der komplette innenausbau (teilweise unter betrieb) erneuert wird. |

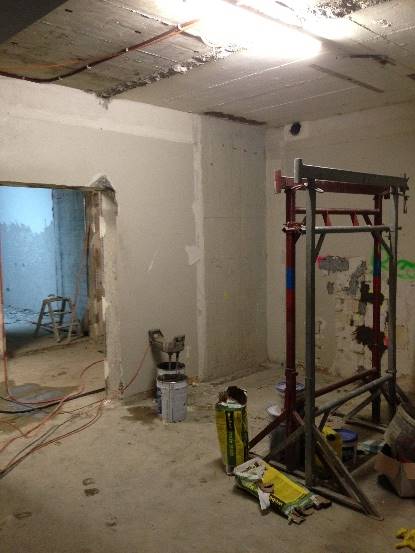

physio medbase
|

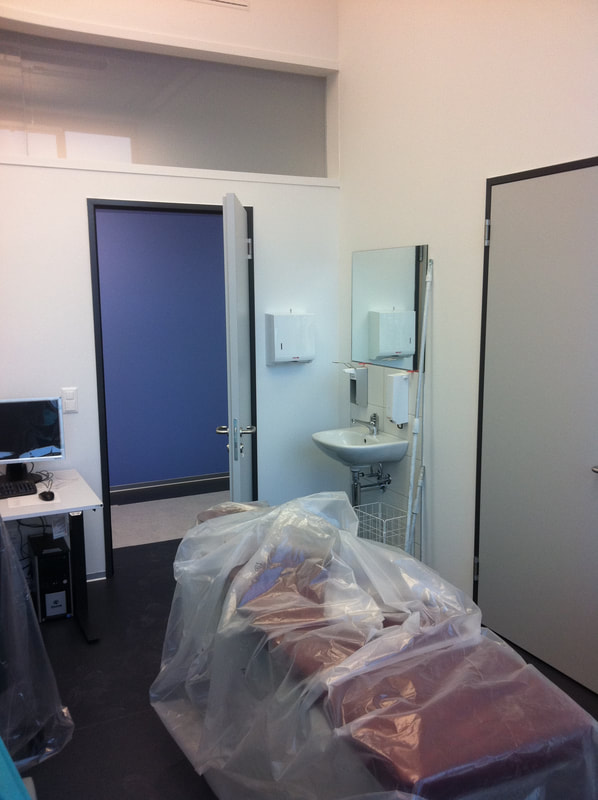

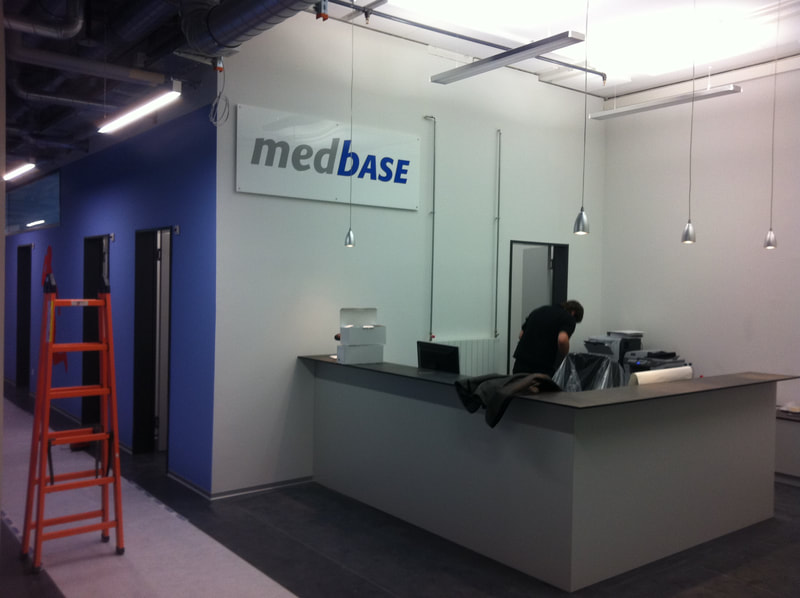

zusätzlich zum erweiterten grundausbau des neuen einkaufszentrums panoramacenter thun erhalten wir den auftrag für einen vollausbau eines physiotherapiezentrums mit gesamter haustechnik, innenwänden, oberflächenbelägen an boden, wand und decke, wc-anlage und empfangsbereich. zwischen rohbauende und offizieller einweihung ist die zeit sehr knapp bemessen und jeder ladenmieter rückt mit eigenem ausbauteam an was die logistik erschwert. zudem bleibt für den kompletten ausbau der physiotherapie nur sieben wochen bauzeit.
|

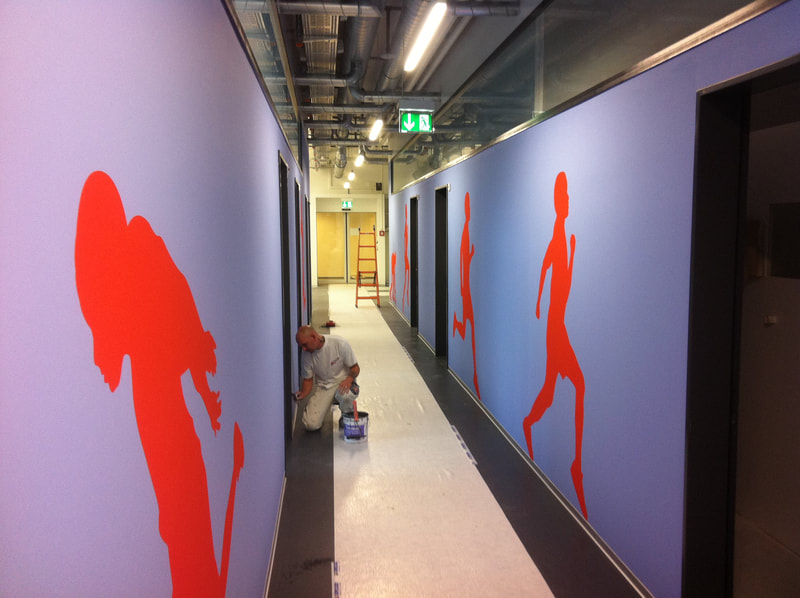

wohnheim
|

neugestaltung des ganzen cafeteria-, aufenthalts- und empfangsbereiches mit verglastem anbau am bestehenden wohnheim. erweiterung speisesaal sockelgeschoss. anbau mit fundamentplatten, kanalisation, versetzen des dachwasseranschlusses, öffnen des fassadenmauerwerks im anbaubereich und als zugänge für die neu entstandene terrasse. tür- und wandausbrüche, einzug von stützen und trägern, anpassungen an sanitär-, heizungs- und elektroanlagen, neue boden-, wand und deckenbeläge, einbau einer caféteriaküche und anpassungen im empfangsbereich und speisesaal. bauzeit im herbst bzw. winter mit fassadenöffnungen, spitz- und abbrucharbeiten am wohnheim unter betrieb.
|
